项目建设特种设备常压设备何时检验检测?
转载。
特种设备与常压设备的检验/检测时点不能用"试运行前"或"试运行三个月内"简单二选一,两者的法律性质完全不同——特种设备是法定强制监督检验,必须在交付使用(含试运行)前完成;常压设备则按定期检验/维护检修周期执行,首次检测通常在投用后3~6年。下面分别讲清法定节点和背后的逻辑。
特种设备:安装竣工后、交付/使用前必须完成监督检验
《中华人民共和国特种设备安全法》对特种设备的检验时点有明确的强制性规定:
1. 安装、改造、重大修理过程:必须经监督检验
《特种设备安全法》第二十五条明确:
锅炉、压力容器、压力管道元件等特种设备的制造过程和锅炉、压力容器、压力管道、电梯、起重机械、客运索道、大型游乐设施的安装、改造、重大修理过程,应当经特种设备检验机构按照安全技术规范的要求进行监督检验;未经监督检验或者监督检验不合格的,不得出厂或者交付使用。
2. 使用登记:投入使用前或投入使用后30日内
《特种设备安全法》第三十三条规定:
特种设备使用单位应当在特种设备投入使用前或者投入使用后三十日内,向负责特种设备安全监督管理的部门办理使用登记,取得使用登记证书。
3. "试运行"不能成为未经监督检验的免责理由
这一点有典型案例明确:福建罗源县某公司在垃圾焚烧发电项目"试运行"期间,使用了未经监督检验的2台锅炉、14条压力管道、15台未办理使用登记的压力容器。该公司申辩"仍处在试运行阶段、主管单位未出具商业运行函",被办案单位明确驳回:
法律和《特种设备安全监察条例》上的"试运行"只存在于客运索道、大型游乐设施等特定品类,并不适用于锅炉、压力容器和压力管道;
使用单位不能以"试运行"为由使用未经监督检验的特种设备,否则按《特种设备安全法》第八十四条第一项承担法律责任。
也就是说:特种设备的监督检验必须在"交付使用"之前完成,"交付使用"包括了试运行。所谓"试运行三个月内"去补做检验,在法律上是违法使用行为,不是合规节点。

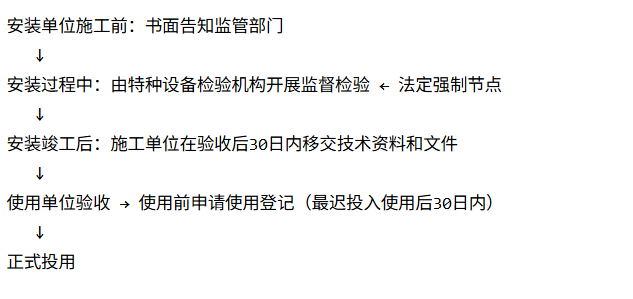

特种设备检验的法定时序全景
⚠️ 关键结论:特种设备的监督检验必须早于或等于"试运行启动"这个时点,绝不允许"试运行三个月内"再补做。一旦在监督检验合格前就点火、通气、带料运行,无论是否称为"试运行",都构成使用未经检验的特种设备,按《特种设备安全法》第八十四条处罚;安装单位也要按第七十九条承担"未经监督检验"的责任,罚款5万~20万元。
常压设备:按定期检验/维护检修周期执行,而非法定强制监督检验
常压设备(典型如常压立式圆筒形钢制焊接储罐)与特种设备有本质区别——它不在《特种设备安全法》第二十五条规定的强制监督检验范围内。其检验/检测安排主要依据行业标准与企业安全管理制度:
1. 首次完整性评价:投用后3~6年
依据《常压储罐完整性管理》(GB/T 37327-2019):
常压储罐一般于投用后 3~6年进行首次完整性评价,以后的评价时间由检验机构根据评价结果确定。
2. 全面检查维护(定期检验)周期:一般6年
依据《常压立式圆筒形钢制焊接储罐维护检修规程》(SHS 01012-2019):
储罐的检修周期依据全面检查维护需要确定,一般为6年;储存介质腐蚀速率≤0.1mm/a且有可靠防腐蚀措施的,经企业专业技术负责人批准后可延长,但原则上不超过9年。
3. 资质要求不同于压力容器
应急管理部《应急管理综合行政执法事项指导目录(2023年版)》解读中明确:从检验机构资质角度,常压储罐的"定期检验"、检修不同于法律法规对压力容器的"强制性"的定期检验资质要求——即常压储罐的检验更多是依标准、依企业安全管理需要开展,而非《特种设备安全法》意义上的法定强制监督检验。
为什么两者时点差异如此之大
根本原因在于风险等级和立法定位不同:
特种设备——本身具有较大危险性(承压、高速运动、高空载人等),一旦发生事故后果严重。所以国家以《特种设备安全法》设立使用前强制监督检验制度,目的是在设备"交付使用"(含试运行)之前,由独立第三方检验机构对其安全性能进行把关。逻辑是"先验证、再使用",所以必须在试运行前完成,而不是试运行三个月内。
常压设备——设计压力低(通常指工作压力与大气压力差很小的容器),失效后果相对可控。国家不设统一的法定强制监督检验,而是交由行业标准(如GB/T 37327、SHS 01012)和企业风险管理体系来约定检验周期。逻辑是"使用中定期验证",所以首次完整性评价安排在投用后3~6年,全面检修周期一般6年。
两类设备检验时点对比
维度 | 特种设备 | 常压设备(以常压储罐为例) |
|---|---|---|
法律依据 | 《特种设备安全法》第二十五条(强制) | GB/T37327-2019、SHS 01012-2019、AQ3063(推荐/行业) |
检验性质 | 法定强制监督检验 | 定期检验/完整性评价/维护检修 |
首次检验时点 | 安装竣工后、交付/使用前(含试运行前) | 投用后3~6年首次完整性评价 |
后续周期 | 按各类设备安全技术规范(如锅炉外部检验每年1次、内部检验每2年1次等) | 全面检查维护一般6年,最长不超过9年 |
"试运行"是否豁免 | 否——使用未经检验特种设备即违法 | 不适用此概念 |
使用登记 | 投入使用前或投入使用后30日内办理 | 无此要求 |
给企业的实操建议
特种设备必须在试运行启动前完成监督检验——这是不可逾越的红线。项目进度安排上,要让检验机构的监督检验与安装施工无缝衔接,留足整改时间,千万不要试图用"试运行"名义规避;
常压设备按设计文件和企业制度安排首次检验——投用后3~6年内完成首次完整性评价即可,不必在竣工时或试运行三个月内强行安排;
关注"安装竣工"与"交付使用"之间的窗口期——施工单位要在验收后30日内移交技术资料和文件(含监督检验证明),使用单位据此在办理使用登记后,方可投入试运行;
如果项目合同或行业规范对常压设备有更严的竣工交接要求——比如某些化工项目业主要求常压储罐在进料前做水压试验和底板漏磁检测,那按合同/设计文件执行,这属于商务约定而非法定强制;
危化品企业的常压储罐——虽然不属于《特种设备安全法》强制监督检验范围,但应急管理部门在执法检查中会关注其按GB/T 37327、SHS 01012执行的落实情况,建议将常压储罐纳入企业完整性管理体系,避免"无法定强制=不检验"的误区。
